Planowany harmonogram robót na ul. Zebrzydowickiej w Pielgrzymowicach

Ku końcowi zmierza przebudowa ul. Zebrzydowickiej w Pielgrzymowicach. Firma Drogród z Ćwiklic - wykonawca inwestycji przedstawiła planowany harmonogram robót na nadchodzące dni.

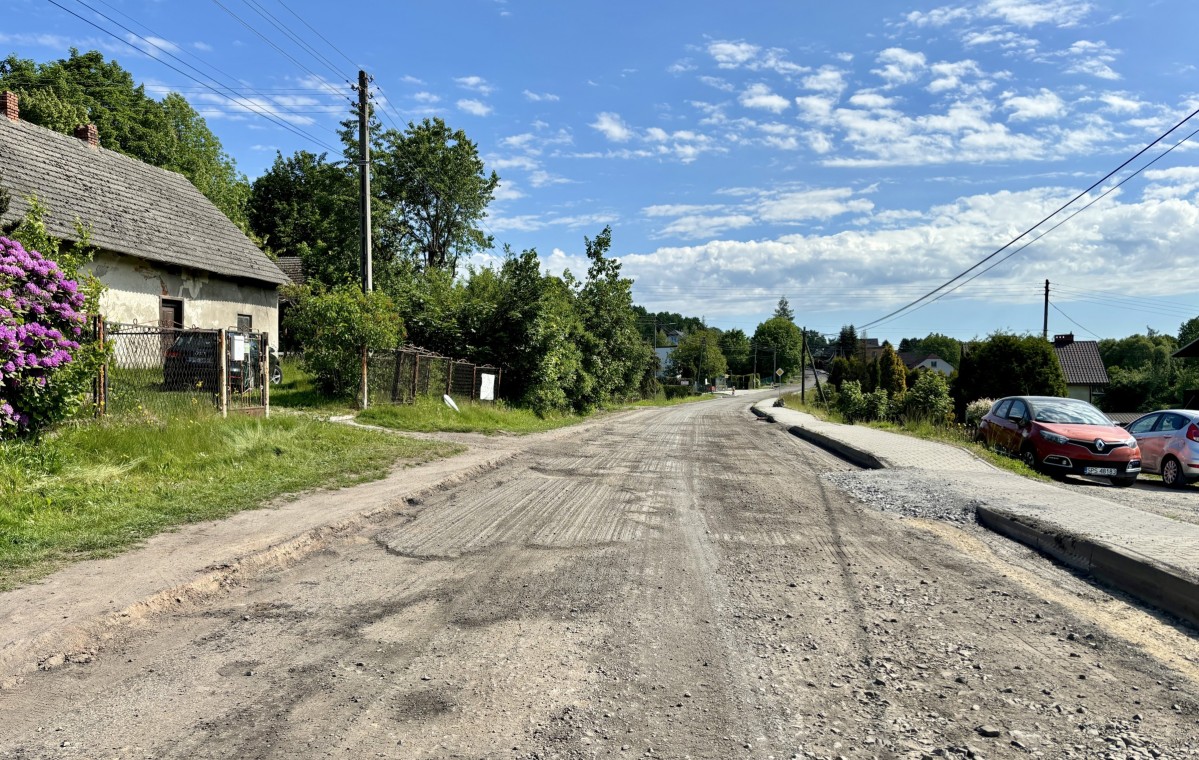

Droga bez nawierzchni

Poniedziałek, 27 maja

Wykonanie warstwy podbudowy asfaltowej na odcinku od numeru 105-91 (do sklepu). W tym dniu przejazd na tym odcinku będzie niemożliwy od godziny 7.00 aż do zakończenia robót, czyli do godzin późno popołudniowych.

Wtorek, 28 maja

Wykonanie warstwy wiążącej na odcinku od numeru 105 do skrzyżowania z ul. Zieloną. W tym dniu przejazd - wyjazd z posesji oraz ze skrzyżowań przyległych na tym odcinku będzie niemożliwy od godziny 6.00 aż do zakończenia prac, czyli do godzin późno popołudniowych.

Środa, 29 maja

Wykonanie warstwy wiążącej na odcinku od skrzyżowania z ul. Zieloną do skrzyżowania z ul. Powstańców. Przejazd - wyjazd z posesji oraz ze skrzyżowań przyległych na tym odcinku będzie niemożliwy od godziny 6.00 aż do zakończenia prac czyli do godzin późno popołudniowych.

- Wszystkie prace będą odbywały się od strony Zebrzydowic i będą przesuwały się w kierunku centrum Pielgrzymowic. Istniejące najazdy z kruszywa na wjazdach będą rozbierane od rana w każdy kolejny dzień asfaltowania. Prosimy o pozostawienie samochodów poza wyznaczoną strefą. Ponowny wjazd na świeżą nawierzchnię będzie możliwy dopiero po zakończeniu pracy przez walce drogowe - informuje dalej wykonawca inwestycji. - Powyższe terminy mogę ulec zmianie w przypadku niekorzystnych warunków atmosferycznych. Za utrudnienia przepraszamy - dodaje.

Przypomnijmy, że ulica Zebrzydowicka w Pielgrzymowicach jest przebudowana na 2,3-kilometrowym odcinku. Zakres robót jest szeroki. Zadanie polega m.in. na przebudowie jezdni, budowie chodnika, budowie i przebudowie kanalizacji deszczowej, przebudowie rowów przydrożnych wraz z przepustami pod zjazdami, sieci energetycznej i teletechnicznej na 600-metrowym odcinku od granicy z gminą Zebrzydowice oraz wymianie nawierzchni jezdni na odcinku 1,7 km do centrum Pielgrzymowic.

Na realizację inwestycji Powiat Pszczyński pozyskał ponad 3 mln zł dofinansowania z Rządowego Funduszu Rozwoju Dróg. Najniższa kwota złożona w przetargu wyniosła ponad 5,4 mln zł. Wkład własny po połowie pokryją wspólnie Powiat Pszczyński i Gmina Pawłowice. Inwestycja powinna zakończyć się końcem czerwca.
